ZOEKEN...

Op een duurzame manier werken aan de omgeving voor morgen en daarna.

Werkzaamheden Waddinxveen live

De Koning_Onderdoorgang-Gebr-De-Koning-Waddinxveen-goed-2

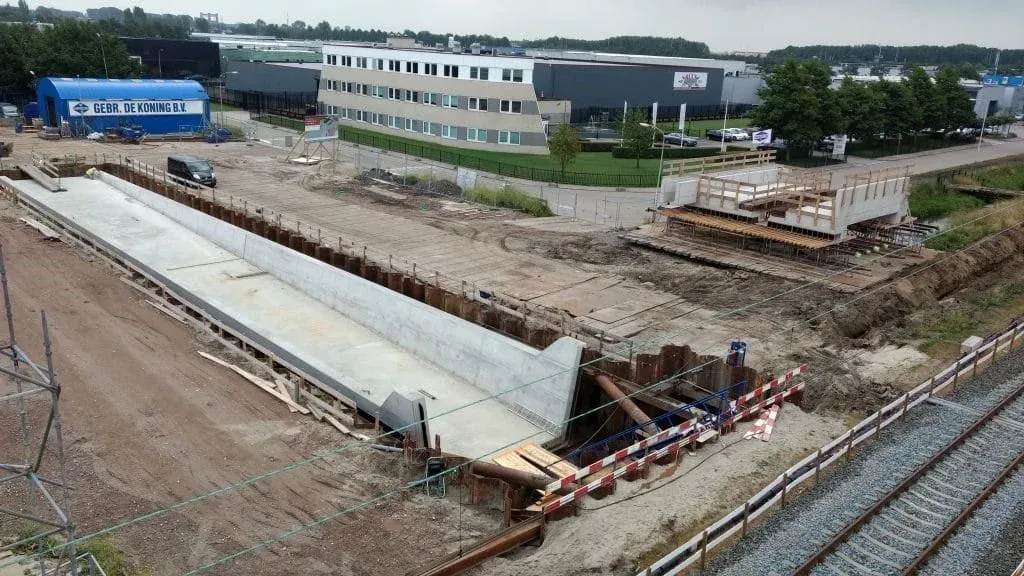

In opdracht van Prorail wordt er door De Koning hard gewerkt aan het spoor tussen Alphen aan den Rijn en Gouda. Vanwege de buitendienststelling van het spoor tussen 8 en 31 juli zullen er veel werkzaamheden in een korte periode plaatsvinden. De Koning zal de onderdoorgang ter hoogte van het nieuwe NS station Triangel verder afbouwen door het plaatsen van het spoordek, het dak van de nieuwe fiets- en voetgangerstunnel onder het spoor. Daarnaast zullen de perrons gerealiseerd worden.

Planning

Vrijdag 14 juli 2017   Voorbereidingen voor het plaatsen van het spoordek
Vrijdag 14 juli 2017   Aanbrengen matrasconstructie op de betonpalen
Zaterdag 15 juli 2017 6:00 – 12:00 Inhijsen van het spoordek met 700 tons kraan
Vrijdag 21 juli 2017   Inhijsen technische ruimte
Zondag 23 juli 2017   Start terugbouwen spoor en bovenleiding
Maandag 24 juli 2017   Start opbouw van het perron
Maandag 31 juli 2017   Start reguliere dienstregeling

De werkzaamheden zijn live te volgen op de bouwwebcam van Prorail.
